一天之内处理完成 50,000 平方英尺自流平垫层

在一天之内布置好一个巨型的箱式地板:自流平垫层泵可以胜任这一任务

简介

对于大多数地面作业承包商来说,一天内完成 50,000 平方英尺自流平垫层(SLU)听上去有些牵强  如果使用传统方法处理这项艰巨的任务,则需要大量的工作人员来进行繁重的现场工作区域清理、协调不同批次作业的放置以实现适当的固化、保持通道畅通和监控质量。借助现代化的自流平垫层泵送设备,一个五人小组就可以轻松完成这种规模的项目,解决许多协调方面的难题。

Crew pumping self-leveling underlayment

准备工作是关键

与大多数施工作业一样,必须做好准备工作,为高产量的自流平垫层泵送工作扫清道路。工作人员首先应检查地板上是否有潜在的泄漏区域。如果有裂缝,应使用喷涂发泡、密封剂或其他修补材料进行填充。

然后必须对该区域进行清洁,确保无尘。扫帚清扫和吸尘这两种方法相结合,可以防止灰尘影响现有表面和新浇注表面之间的粘合。该区域清理干净后,就可以使用底漆了。由于底漆会在现有基材和新浇注的自流平垫层之间产生粘合,因此底漆的施用区域应限于当天要放置的自流平垫层区域。底漆对随后几天放置的自流平垫层可能无效。

准备好工作区域后,就可以使用泵送设备了。对于固瑞克 MP40 等装置,水流量根据制造商的指示而设定,然后将干燥的物料添加到料斗中,随后在搅拌区和水混合。设定好水流量后,设备就可以全天运行,生成的混合物其成分和位置都是一致的。自流平垫层混合物能泵送到 300 英尺的距离和 60 英尺的高度。为应对工作意外停止,应随身携带一些阻尼材料。发生断电、断水或其他意外事件时,可能需要更改工作限制条件。

Before: cracked and damaged concrete floor

在放置自流平垫层之前,应用喷涂发泡或其他修补材料填充底层混凝土基体中的裂缝。

开始泵送

准备工作完成后,即可开始泵送和放置自流平垫层。通常从离泵最远的点开始放置,然后以最窄尺寸沿锯齿形图案朝向泵的方向移动。这使工作人员能够将自流平垫层一次只放置几英寸的宽度,或者也可以一次放置几英尺的宽度,同时在自流平垫层中保持 “湿边”和良好的连续性。

要完成一个六人组的大型项目,每个人都有特定的作业,这样才能保持生产的高效运行。需要两个人将干燥的物料袋破开放到料斗中,每小时需要处理 200 袋物料。破袋是一项劳动密集型工作,应轮换工作人员以免乏累。

剩下的四名工作人员则配合处理混合材料 — 其中一人操作喷嘴和浇注喷型、一人控制软管以免其挡住浇注路径、另外两人使用规耙对材料进行平整。

随着工作的进行,工作人员应根据需要添加干燥的物料、随作业朝向泵不断进展而控制软管、并不断放置和平整物料。在整个放置区域内应始终保持物料的湿润边缘。

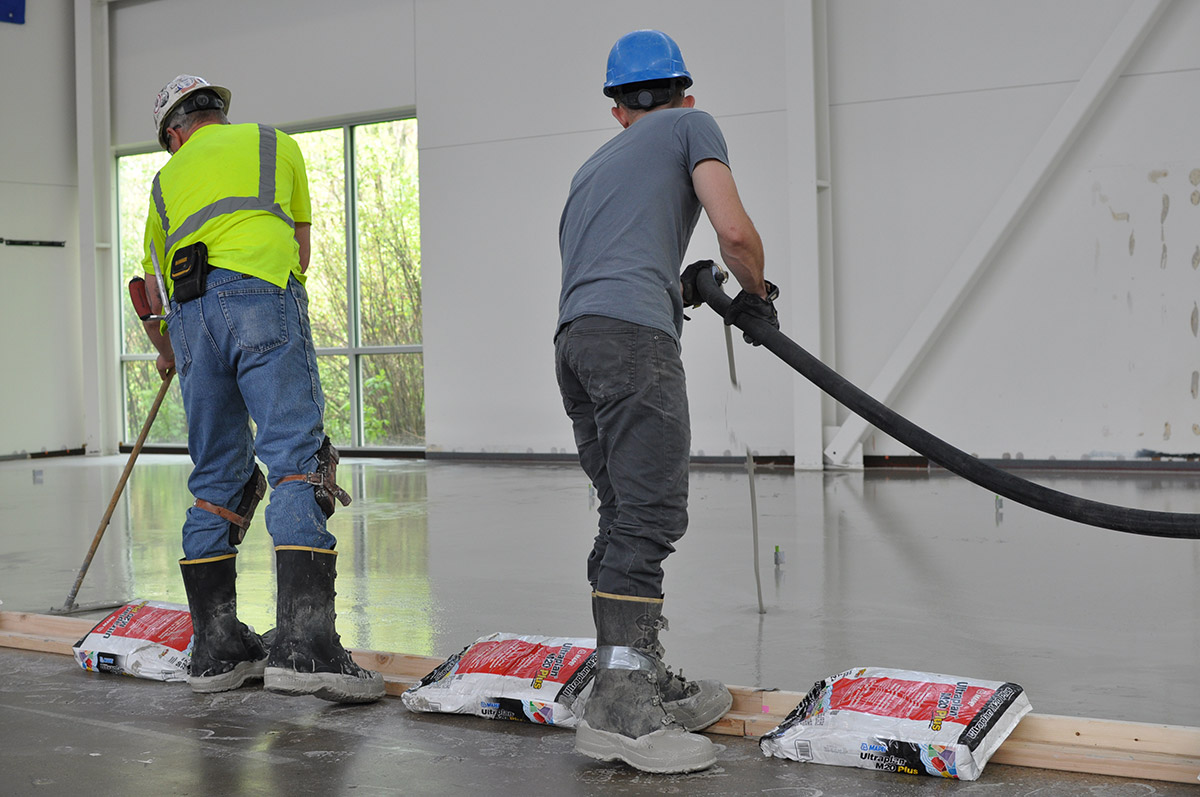

Applying self-leveling underlayment
Self-leveling underlayment placement patterns

结论

自流平垫层泵送方法可以拓展传统自流平垫层承包商的业务。除了简化调度外,泵送方法还有助于更快地处理和完成大型项目,提高利润。对于基材厚度为 1/4 英寸的 50,000平方英尺自流平垫层,假设每平方英尺可获得 0.5 美元的利润,可以想象自流平垫层承包商一天之内要支付多么高的泵费用。采用泵送方法可以提高质量和一致性,对于自流平垫层承包商来说,是一种明智的选择。

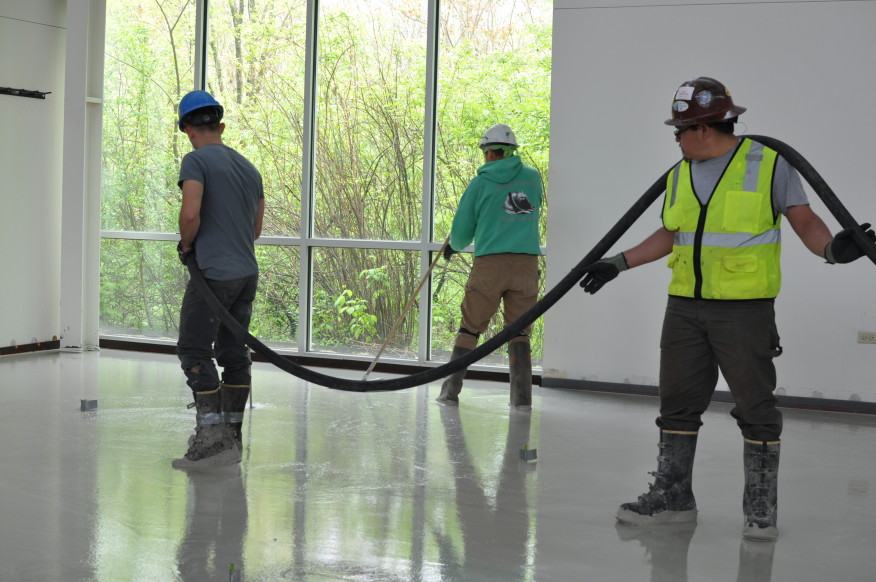

Pumping and raking self-leveling
ToughTek MP40 application - Self-leveling
